(来源:CSPPLAZA光热发电平台)
2016年,国家首批20个光热发电示范项目名单发布,总装机134.9万千瓦,中国光热发电行业正式迈入商业化探索新阶段;
2017年,国家首批多能互补集成优化示范工程名单发布,2个5万千瓦光热发电项目入选,光热与其他能源的融合探索开启。
到2020年底,共有7个首批光热示范项目(总装机450MW)成功并网,多能互补示范项目中1个50MW的塔式项目成功投运。
尽管相较于“十三五”5GW的光热规划总装机目标,这份成绩单看似不够亮眼,但从0到1的跨越,却是中国光热发电行业的关键一步:不仅证实了商业化光热发电技术在国内落地的可行性,更培育出完整的光热发电产业链,推动行业国产化率持续攀升。
历经5-8年的运行与优化,首批光热示范项目虽因技术路线、技术来源、建设规模不同呈现出差异化表现,但整体运行质量和发电效率稳步提升。所积累的实战经验、培育的专业人才,更为风光热一体化项目推进、“十五五”光热规模化部署筑牢了根基。
值此中国光热发电即将迈入“十五五”规模化发展的关键节点,CSPPLAZA梳理回顾了首批8个已投运光热示范项目的发展历程、运行亮点与优化之路,致敬行业探路者,也为后来者提供实操参考。
1

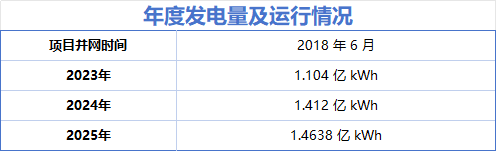

中广核德令哈50MW导热油槽式光热发电项目
2018年6月并网
中广核德令哈50MW光热项目,是国内首个投运的大型商业化槽式光热电站,由首航高科牵头的联合体担任太阳岛EPC总承包商,于2018年6月30日一次并网成功,拉开了国内大型商业化槽式光热电站运行的序幕。

作为国内槽式技术路线的探路者,项目历经多年的技术攻关与运维优化,运行表现持续稳步提升,不断刷新自身历史纪录。
2025年度,项目实现发电量1.4765亿kWh、上网电量1.412亿kWh,提前一个月超越2024年全年水平,同比提升3.67%,创下投运以来年度上网电量历史新高。

2025年,项目单日、单月上网电量均创下新纪录:6月15日单日上网电量116万kWh,较此前历史纪录提升2万kWh;7月单月上网电量达1956万kWh,较此前历史纪录提升64万kWh,以稳扎稳打的长周期表现,为国内槽式光热电站的运维优化积累了宝贵的实践经验。

2

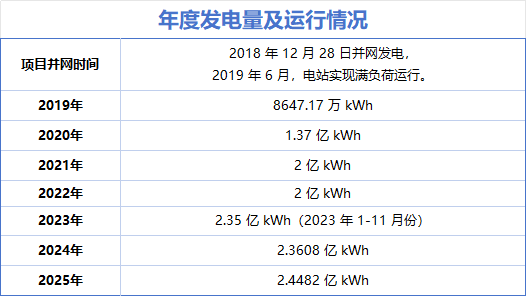

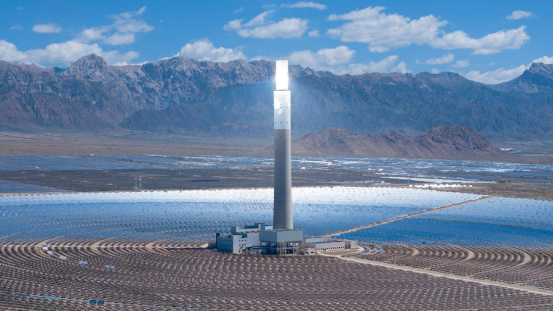

首航高科敦煌100MW熔盐塔式光热发电示范项目
2018年12月28日并网
敦煌100MW塔式熔盐光热电站是首航高科完全自主研发、拥有全自主知识产权的标杆项目,也是首批示范项目中核心技术自主化程度最高的塔式电站之一。项目总投资30亿元,占地7.8平方公里,由12000余面定日镜组成,总反射面积达140万平方米,于2018年12月28日首次并网,2019年6月实现满负荷运行。

投运后,项目快速进入发电量爬坡期,连续三年实现跨越式跃升:2019年完成发电量8647.17万kWh,2020年增至1.37亿kWh、同比增幅58.3%,2021年突破2亿kWh、同比增幅46.2%,三年实现发电量翻倍。

2022年,项目因汽轮机缺陷,机组最大安全运行负荷被限定在63%以内,即便面临核心设备的硬性约束,当年发电量仍与2021年持平;2023年,机组维持负荷限制运行,虽因弃光直接损失发电量6579万kWh,但仍创下投运以来年度发电量新高,截至当年11月底已完成发电量2.35亿kWh,较上年同期增长21%,聚光集热、储热换热系统运行指标均实现显著提升。
2024年,项目完成高压缸及系统更换,于1月28日重回满负荷发电状态,1-5月完成各项机组及涉网试验,电站全年发电量较2023年再增108万kWh,同年8月17日以227.14万kWh的日发电量打破电站历史纪录。
3

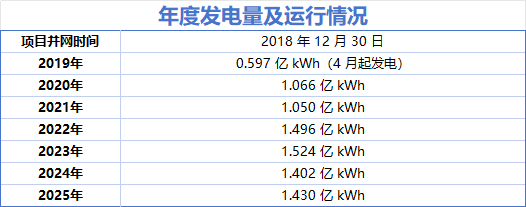

青海中控德令哈50MW熔盐塔式光热发电项目
2018年12月30日并网
青海中控德令哈50MW电站配置7小时熔盐储能系统,镜场采光面积54.27万平方米,设计年发电量1.46亿kWh。电站采用浙江可胜技术完全自主知识产权的塔式熔盐光热核心技术,核心设备国产化率超95%,于2018年底正式建成投产。

投运至今,该项目展现了极强的稳定性:2019年上半年快速完成试运行与设备消缺,同年7月正式移交生产运行,移交后的首个完整年度即实现发电量1.22亿kWh,远超行业同期爬坡期平均水平。

凭借持续的运行策略优化与系统效率提升,电站于2022年成为全球首个年发电量完全达到设计值的塔式熔盐储能光热电站,并在此后连续四年超额完成年度发电目标,四年累计发电量达5.82亿kWh。2025年全年累计发电量达1.43亿kWh。
4

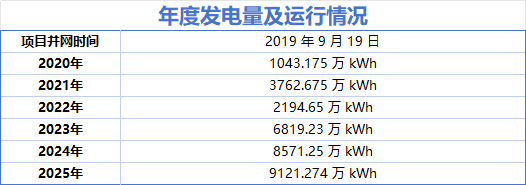

中电建共和50MW熔盐塔式光热发电项目
2019年9月19日并网
中电建共和50MW塔式光热电站,是中国电建首个投资、设计、建设、运维全周期自主化的光热电站,位于青海海南州共和县太阳能发电园区,平均海拔2880米,总占地面积2.12平方公里,装机容量50MW,配置6小时储热系统,镜场总采光面积约60.03万平米。
电站于2018年5月开工,2019年9月19日并网发电,是国内第四家实现并网的光热示范项目,2021年4月22日通过国家示范性验收。

投运以来,项目通过持续的运行优化与设备治理,发电量稳步攀升:2024年全年发电量8571.25万kWh,2025年进一步提升至9121.274万kWh,同比增长6.4%;2025年5月11日,电站以91.875万kWh的单日发电量创下投产以来的历史新高。

5

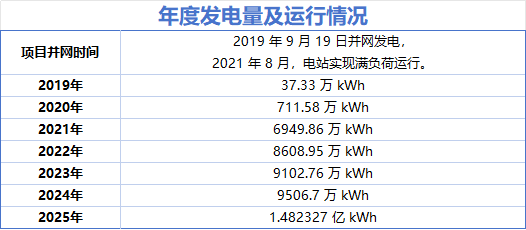

青海鲁能格尔木50MW熔盐塔式光热发电项目
2019年9月19日并网
鲁能格尔木50MW塔式光热电站,是世界上首个集风光热储调荷于一体的多能互补科技创新项目——鲁能海西州多能互补集成优化国家示范工程的核心调峰单元。项目总装机700MW,由400MW风电、200MW光伏、50MW光热及50MW储能四大并列核心单元组成。

项目位于青海格尔木,海拔2800m,采用塔式熔盐光热技术,配置12小时储热系统,镜场总采光面积61万m²,于2018年5月开工建设,2019年9月19日并网发电。
该项目非首批国家光热示范项目,未获1.15元的统一电价支持,经多轮争取,于2025年获得机制电价(0.86元/千瓦时)的特别电价,年机制电量0.76亿干瓦时。
历经多年的设备治理与运行优化,项目于2025年实现跨越式突破:全年发电量达1.482327亿kWh,同比大幅增长55.92%;同年6月15日单日发电量达115.291万kWh,10月月度发电量达2053.01万kWh,接连创下电站投产以来的历史新高,充分验证了光热在多能互补场景下的巨大潜力。

6

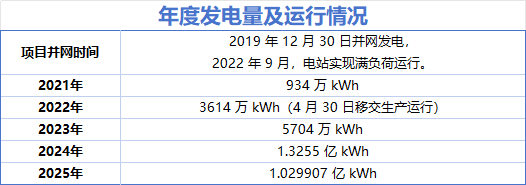

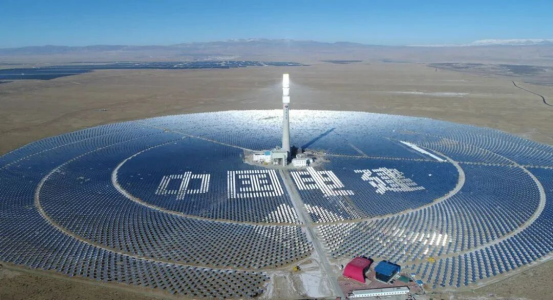

中国能建哈密50MW熔盐塔式光热发电项目
2019年12月30日并网
哈密50MW塔式光热电站,是新疆首个光热发电示范项目,由中国能建西北院参股投资并总承包建设,采用国内首创的五边形巨蜥式定日镜,配备13小时超长储热系统。
项目于2017年10月开工,2019年12月30日并网发电,2022年4月30日正式移交生产运行,同年9月实现满负荷运行。

作为西北荒漠地区超长储热光热项目的探路者,项目投运初期历经设备故障、技术卡点的考验,2023年受蒸发器泄漏、热盐泵故障返厂维修影响,全年完成发电量5704万kWh,但仍保持稳步增长态势。

2024年,项目完成新型蒸发器更换、国产冷热熔盐泵替代改造及SGS封闭改造等核心技改,机组运行稳定性实现质的飞跃,全年发电量大幅跃升至1.3255亿kWh,创下投运以来历史新高。
2025年,虽受9-10月机组大修影响,全年仍完成发电量1.029907亿kWh,稳定维持在亿千瓦时以上的运行水平,也为同类型项目的设备国产化技改与消缺提效提供了宝贵的实践经验。
7

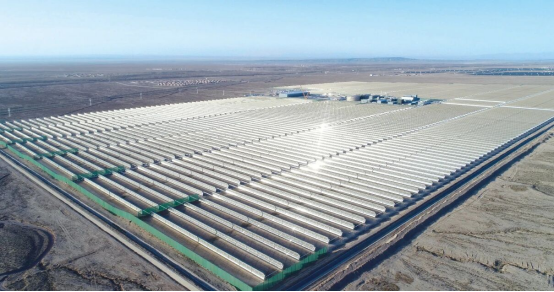

兰州大成敦煌50MW线菲式光热电站
2019年12月31日并网
本项目是国家首批光热示范项目中唯一落地的线性菲涅尔技术路线项目,也是世界首座商业化熔盐线性菲涅尔光热电站、目前全球唯一稳定运行的同类型商业电站。项目由兰州大成科技股份有限公司策划申报、投资建设、提供核心技术并负责运维,中国电建集团中南勘测设计研究院有限公司担任总承包。

项目总装机50MW,设80个线性菲涅尔集热回路,配套15小时储热系统,可实现24小时连续发电,于2019年12月并网发电。投运以来,项目持续优化运维策略、推进自动化改造,同步承担多项新技术、新设备的实证测试工作,机组整体运行稳定。
2024年,电站完成运维方案优化、集热场设备升级、清洗设备扩容等技改,运行连续性与可靠性显著提升,当年创下89.524万kWh的日发电量最高纪录。
2025年,电站持续深化运维升级,落地自动化巡检提升运维效率,探索集热场高效运行策略。当年5月,机组实现167.58小时连续运行,累计发电503.335万kWh;6月单日最高发电量达102.9万kWh,再次刷新历史纪录。
8

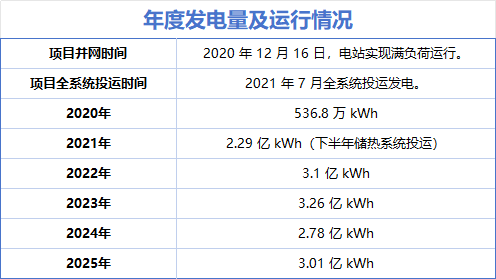

内蒙古乌拉特中旗100MW导热油槽式光热发电项目
2020年11月20日投运
乌拉特中旗100MW槽式光热项目,是首批光热示范项目中单体规模最大、储能容量最大的槽式光热电站,由中国船舶重工集团新能源有限责任公司负责全周期设计、建设、调试与运维,常州龙腾光热科技股份有限公司参与开发与投资建设。项目于2021年7月13日实现熔盐储能系统全面投运,同年11月1日通过国家示范性验收,是首批示范项目中最晚完成验收、却快速实现稳定运行的槽式光热项目。

投运后,项目快速完成爬坡:2022年作为首个完整运行年,满发小时数即达到3100小时;2023年累计满发小时数进一步提升至3300小时。其中,单日纯光热最高发电量221.6万kWh,单月纯光热最高发电量5230万kWh,连续12个月纯光热发电量达3.42亿kWh。

2025年,项目年度发电量达3.01亿kWh,较2024年增长8.27%,同年12月单月发电量650万kWh,同比增长18.89%,以持续攀升的运行表现,验证了大型槽式光热电站的长期运行可靠性。
*** ***
纵览以上8个光热示范项目,有的项目快速达到设计发电量,有的项目经过多轮优化调整后最终达到设计发电量,虽爬坡曲线不同,却均是在实战中发现问题、解决问题、并持续提升电站运行性能的过程。
它们完成了中国光热发电从0到1的历史性跨越,不仅验证了多条技术路线的商业化可行性,更完成了国产化产业链的培育与验证,积累了涵盖设计、建设、运维、技改全周期的实战经验。
这些从实战中沉淀下来的宝贵成果,既是中国光热行业的“第一桶金”,更是行业迈向“十五五”规模化发展的核心指引,将推动中国光热发电行业在新的发展阶段行稳致远。
