(来源:CSPPLAZA光热发电平台)

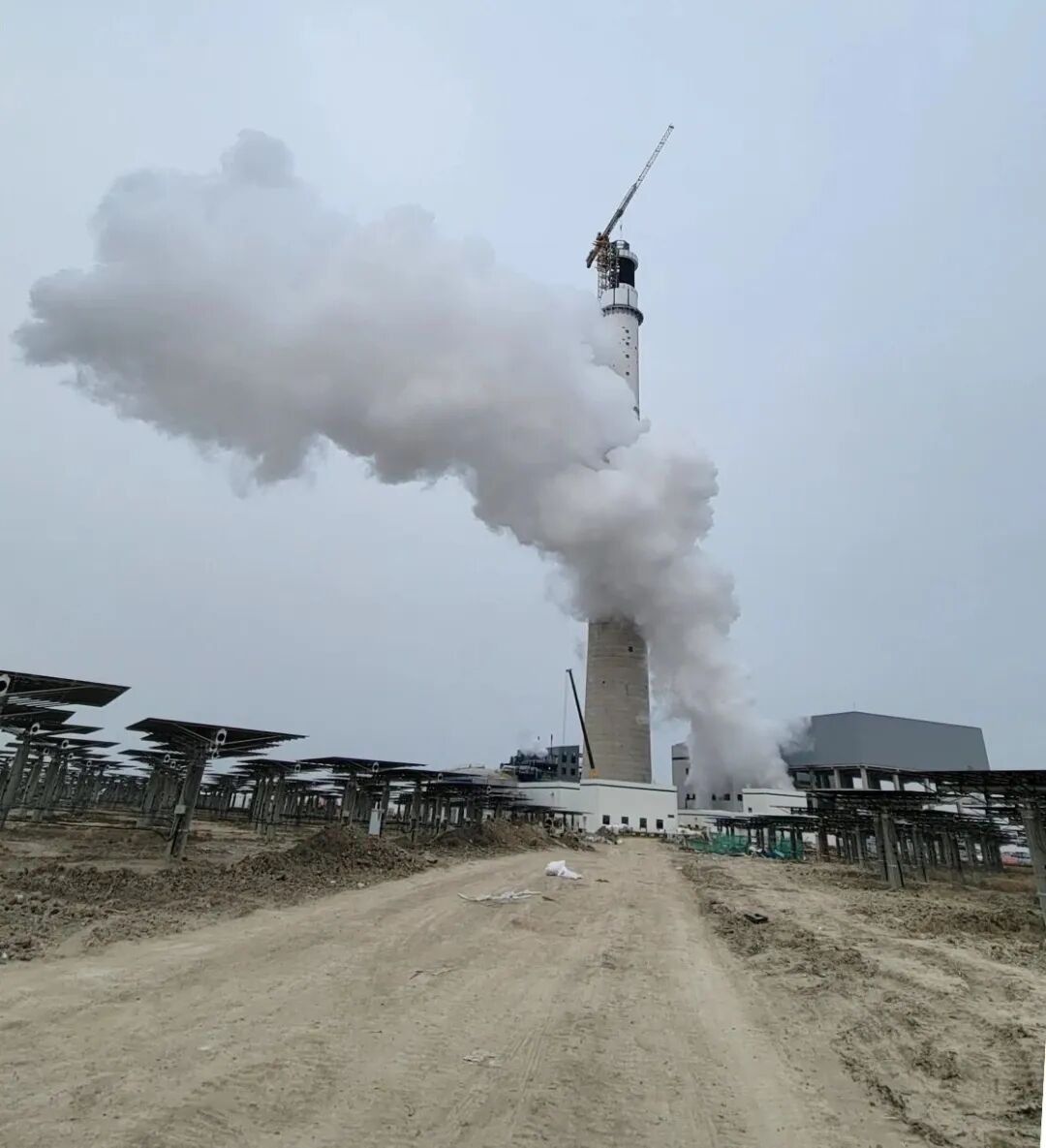

据中国电建集团中南勘测设计研究院有限公司(简称:中国电建中南院)方面消息,12月7日,吉西基地鲁固直流140万千瓦外送项目2-1(光热100MW)工程圆满完成蒸汽吹管工作。
这一关键节点的达成,标志着项目储热系统、蒸汽发生系统、水汽循环系统、热力控制系统等核心系统已全面完成安装调试,具备投运条件,为后续机组启动并网奠定关键基础。

随着吹管工作圆满完成,项目工作重心已全面转向机组整套启动准备。目前,现场正有序推进控制电源系统正式受电等关键节点,确保项目按计划顺利推进。

该项目位于吉林白城,是我国东北地区第一个塔式光热项目,项目装机容量为100MW,并设置熔盐电加热装置吸收风电光伏弃电储热,储热时长为8小时,总承包方为中国电建集团中南勘测设计研究院有限公司,浙江可胜技术股份有限公司提供聚光集热系统。
项目建成后,预计年发清洁电量为17863.7万kW·h,每年可节约标煤5.92万吨,并可减少多种大气污染物的排放,实现调节和支撑新能源发电作用,对构建新型电力系统具有重要意义。
